ERS钢桥面铺装技术指标ERS钢桥面铺装施工工艺ERS钢桥面铺装设计范例ERS钢桥面铺装施工技术规范DB33/T 2012-2016ERS钢桥面铺装工程业绩ERS钢桥面铺装ERE钢桥面铺装技术指标ERE钢桥面铺装设计及技术规范(企业规范)ERE钢桥面铺装施工工艺ERE钢桥面铺装设计范例ERE钢桥面铺装工程业绩ERE钢桥面铺装EE钢桥面铺装技术指标EE钢桥面铺装施工工艺EE钢桥面铺装工程业绩EE钢桥面铺装新型双层SMA施工工艺(详见部颁规范)新型双层SMA钢桥面铺装热拌环氧沥青再生混合料施工工艺热拌环氧沥青再生混合料转轮式足尺仿真试验机二阶热固性环氧沥青性能指标二阶热固性环氧沥青防水粘结层施工工艺二阶热固性环氧沥青工程业绩二阶热固环氧沥青防水粘结层水性环氧沥青防水粘结层施工工艺水性环氧沥青工程业绩水性环氧沥青防水粘结层彩色路面(层涂法)性能指标彩色路面(层涂法)施工工艺彩色路面(层涂法)工程案例层涂法彩色铺装彩色路面混合料法性能指标彩色路面混合料法施工工艺彩色路面混合料法工程业绩混合料法彩色铺装EBCL胶结料RA胶结料彩色路面层涂法用胶结料彩色路面混合料法用胶结料二阶热固性环氧沥青水性环氧沥青乳液(粘结层用)热固性环氧沥青(再生混合料用)柔性沥青止水带钢桥面铺装冷拌树脂沥青 JT/T-1131-2017课题研究报告材料试验报告施工技术总结技术论文

宜昌市伍家岗长江大桥钢桥面铺装工程完工

宜昌市伍家岗长江大桥

钢桥面铺装工程完工

宜昌市伍家岗长江大桥位于宜昌长江公路大桥上游约6.1公里处,南起江城大道,向北与花溪路对接,主线全长2813米,其中主桥采用跨度1160米悬索桥一跨过江。

宜昌市伍家岗长江大桥钢桥面铺装工程包含:伍家岗长江大桥主桥钢桥面车行道铺装,采用ERS 铺装体系,其结构是EBCL防水粘结层+3cmRA10层+4cmSMA-13层,铺装面积约27800㎡;主桥人行道铺装结构为二阶热固性环氧沥青粘层+3cmSMA-13层,铺装面积约4700㎡。




主桥钢桥面行车道ERS铺装结构图

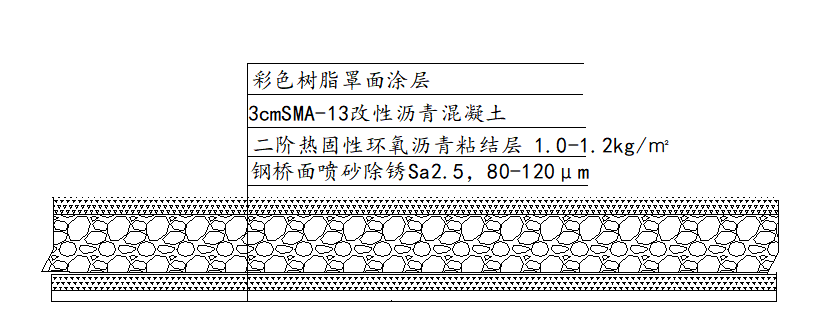

主桥钢桥面人行道铺装结构图

该桥主桥钢桥面铺装ER层、二阶热固性环氧粘结层,人行道抛丸除锈、二阶热固性环氧沥青粘结层施工由宁波天意钢桥面铺装工程有限公司承担,于2021年3月28日正式开工,项目部克服了雨天较多、工期紧张、高温施工、交叉作业等不利因素,根据项目特点科学合理安排施工,于2021年7月11日顺利完成该项目合同全部施工内容,共历时105天,净工作日约30天。

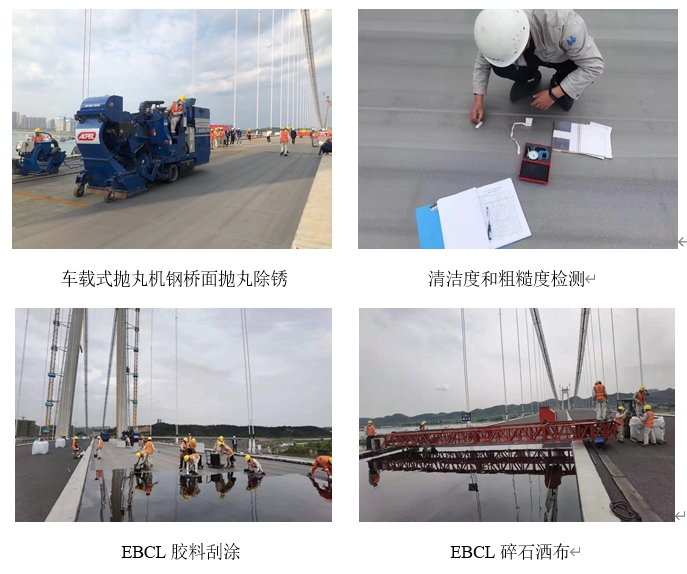

施工现场照片:
